Home Ā» Terni, bretella Urbinati Risoluzione firmata

Terni, bretella Urbinati Risoluzione firmata

di Simone Francioli
29 Gennaio 2021
in Altre notizie
Tempo di lettura: 3 minuti di lettura

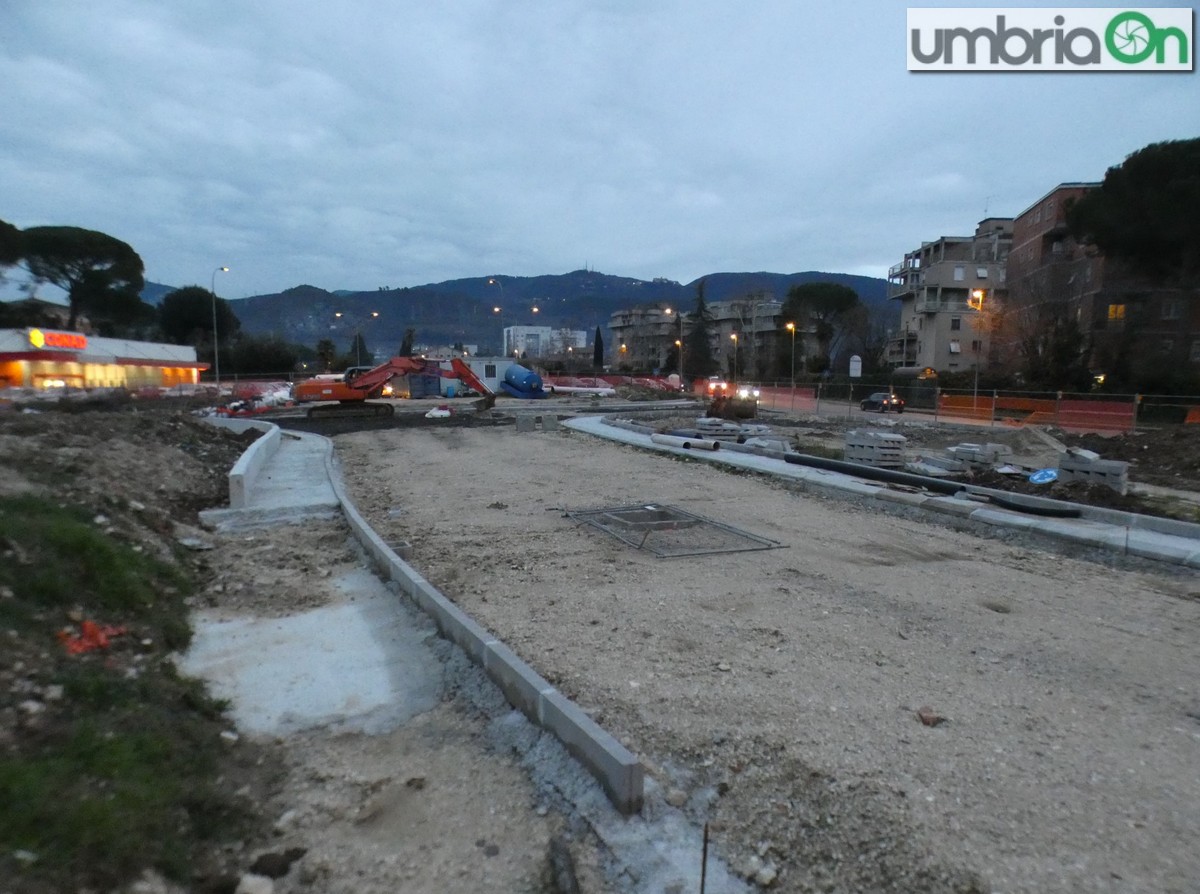

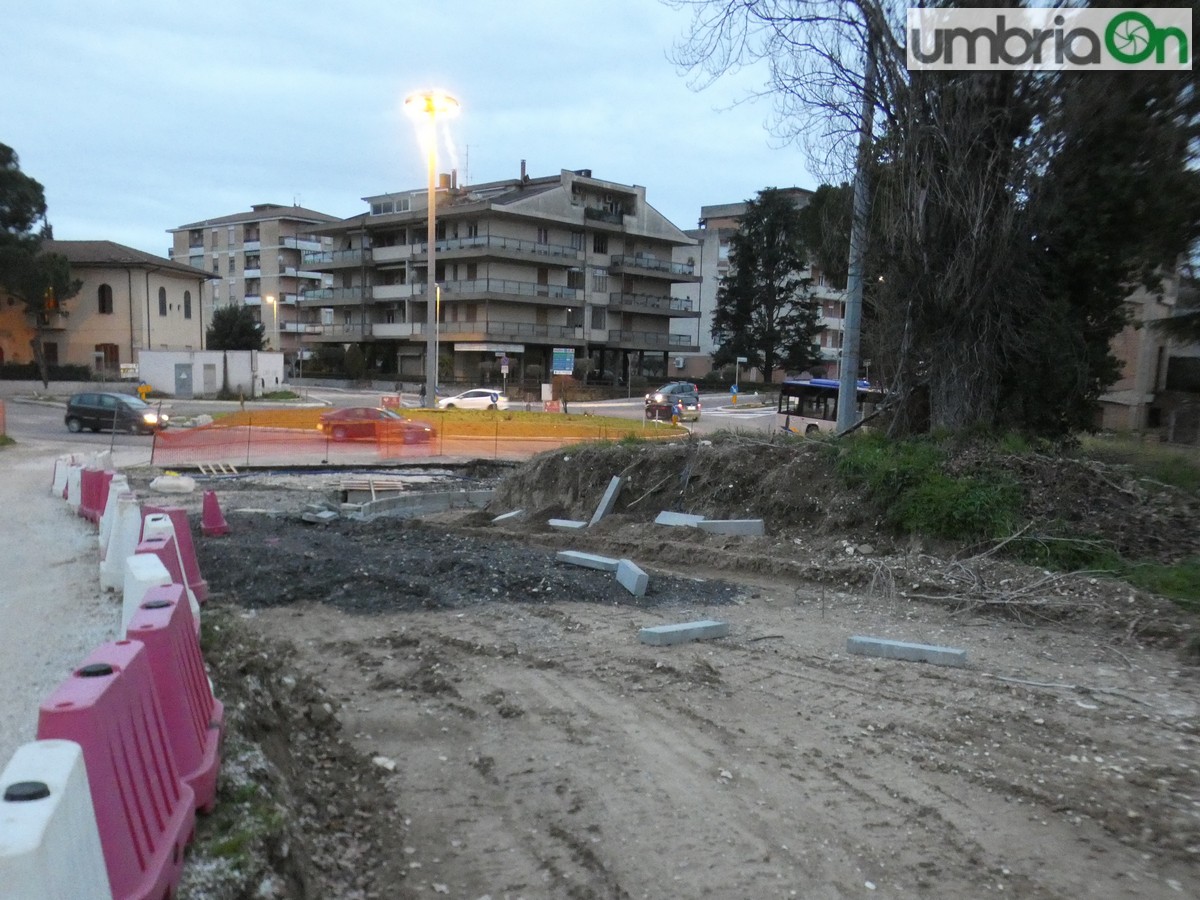

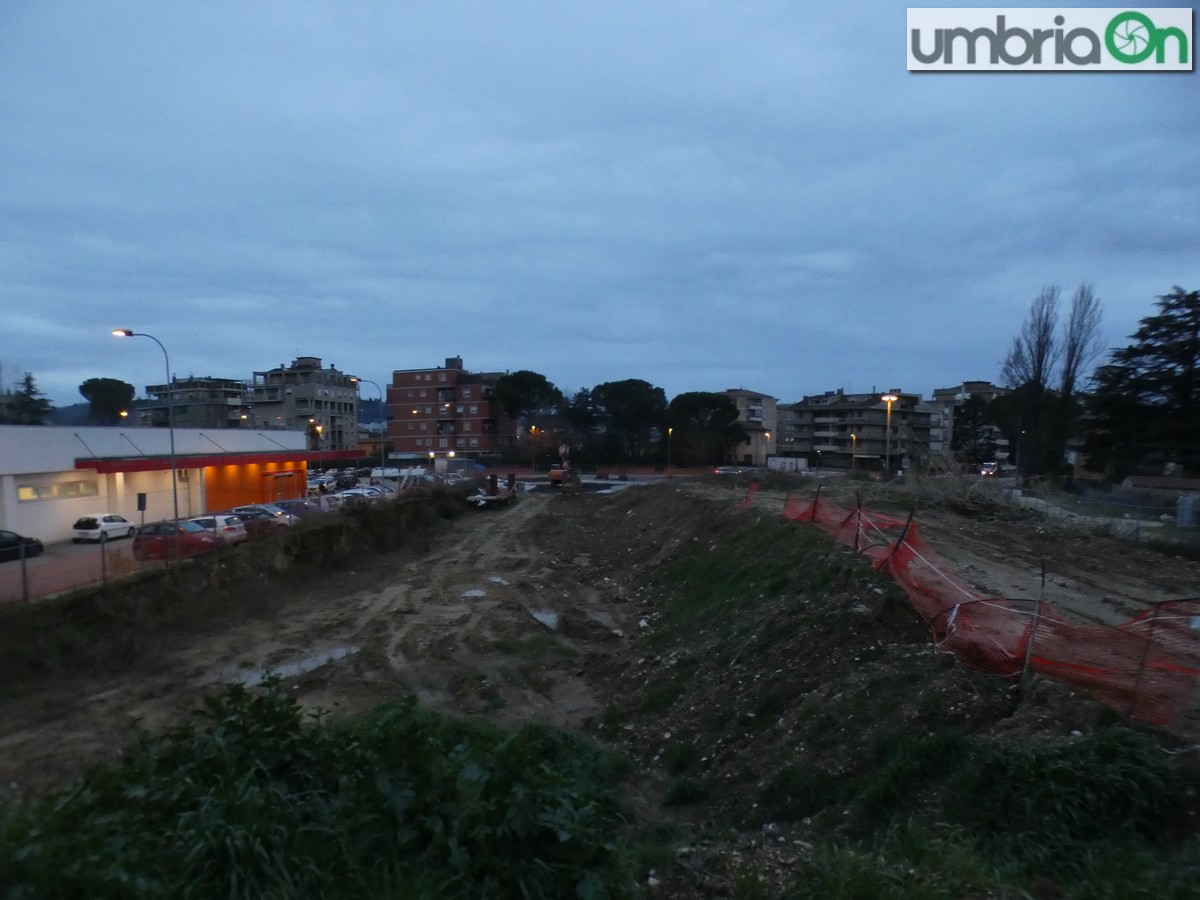

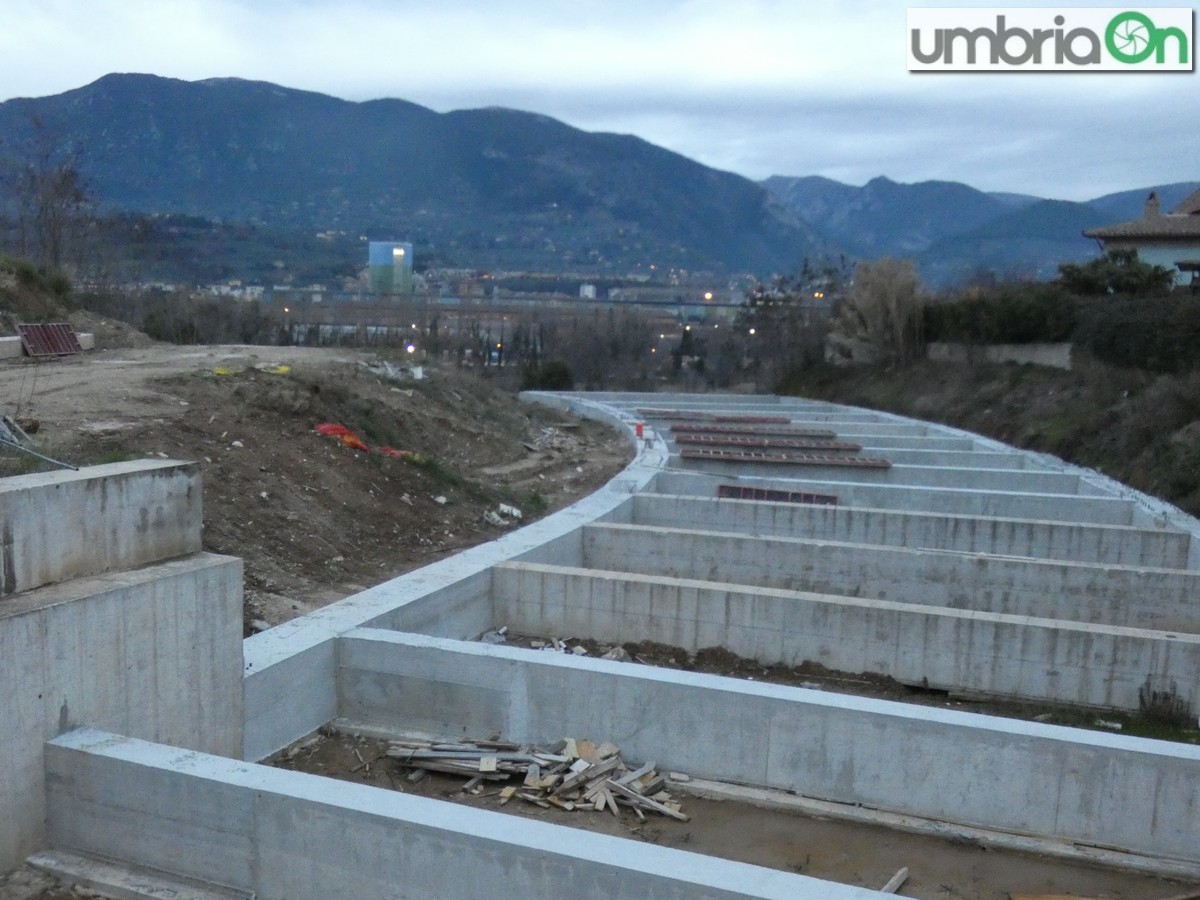

La situazione al 28 gennaio 2021

La situazione al 28 gennaio 2021

Condividi su FacebookCondividi su X (Twitter)Invia su Whatsapp

di S.F.

Dall’annuncio social alla firma dei documenti. Finisce la ā€˜storia’ tra il Comune di Terni e la Edilwal Costruttori srl a nemmeno due anni dall’affidamento dell’appalto: giovedƬ il dirigente Piero Giorgini, sulla base della proposta del Rup Federico Nannurelli, ha firmato la risoluzione contrattuale per il primo stralcio funzionale del collegamento viario tra via Urbinati e piazzale Bianchini-Riccadi che coinvolge l’area di strada di Santa Maria Maddalena. Si arriva a questo punto per via delle Ā«inadempienze particolarmente graviĀ» registrate da palazzo Spada, cosƬ come era accaduto per la ditta precedente.

LA RESA DEL COMUNE: ANCORA GUAI PER IL CANTIERE
GIUGNO 2019, L’AFFIDAMENTO ALLA EDILWAL COSTRUTTORI

Cosa comporta. Stato di consistenza e conteggi

In primis ulteriore perdita di tempo per il completamento dell’opera, attesa con tanta pazienza – ancora una volta messa a dura prova – e speranza dai residenti. In seconda battuta ora scatterĆ  il conteggio per lo stato di consistenza del cantiere: lavori svolti, spese necessarie per lo smobilizzo e del denaro utile per avviare la nuova procedura di gara, compresi gli oneri aggiuntivi a carico del Comune. Inoltre ci sarĆ  l’escussione della polizza fidejussoria per la somma garantita, un passaggio significativo per la ricostituzione del fondo per ultimare lo stralcio funzionale in questione. Infine sarĆ  lo stesso Nannurelli ad occuparsi della segnalazione all’Anac per ciò che ĆØ accaduto. Perenni problemi da queste parti.

INTANTO ARRIVA IL NUOVO PROGETTO: REVISIONE
SETTEMBRE 2020: LA SOSPENSIONE PARZIALE DEI LAVORI

Le contestazioni estive

La rottura si concretizza dopo svariati solleciti ed una serie di contestazioni: Ā«Mancato rispetto dell’articolazione temporale delle lavorazioni progressivamente previste dal programma di esecuzione dell’impresa, aggravata dalla mancata accelerazione di dette fasi di lavorazione, dal mancato incremento della forza di lavoro ed anche dal non dimostrato approvvigionamento dei materiali, nonostante che, seppure con l’affidamento in seguito all’interpello, in data 3.12.2019 il comune abbia liquidato all’impresa una anticipazione di 135 mila 660 euro; mancata attuazione alle previsioni progettuali, accettate dall’impresa all’atto della consegna dei lavori senza eccezioni e riserva alcuna; inadempienza alle misure di sicurezza, tali da avere imposto al coordinatore della sicurezza l’adozione di formali intimazioni ad adempiere; mancato aggiornamento del cronoprogramma esecutivo dei lavori, mancata accelerazione delle lavorazioni e sviluppo palesemente improduttivo e ritardato nelle lavorazioniĀ».

AD AGOSTO SI ERA RINVIATA LA ROTTURA
27 GIUGNO, QUANDO C’ERA SPERANZA: Ā«SI RIATTIVA IL CANTIEREĀ»
FILM GIƀ VISTO, NOVEMBRE 2018: LA RISOLUZIONE CON LA AP COSTRUZIONI

L’intesa saltata giĆ  in partenza. Niente ricorso

I patti erano ben diversi: Ā«Dalla data del 30 agosto 2019 sarebbe decorso il tempo utile per dare compiuti tutti i lavori, stabilito in 330 giorni naturali e consecutivi, cosicchĆØ l’ultimazione dei lavori sarebbe dovuta avvenire entro il 25 luglio 2020Ā». La storia si ĆØ sviluppata in modo differente: Ā«Con nota del 18 novembre 2019 il Rup comunicava all’impresa che nonostante la sottoscrizione del verbale di consegna in data 30 agosto 2019, la stessa non aveva mai provveduto all’effettivo inizio dei lavoriĀ». Da lƬ una serie di input e di ā€˜pressioni’ che non hanno sortito l’effetto sperato. Ā«Avevamo fatto – spiega il geometra Alessandro Diomedi della Edilwal – un’ultima ipotesi per terminare almeno la rotonda, manca poco ormai. Invece il Comune non ha accettato lo stato di avanzamento in forma ridotta. La risoluzione ĆØ unilaterale, ma non faremo ricorso perchĆ© comunque accettiamo la situazione: inutile continuare a litigare, ci avrebbe rimesso solo l’appalto. Loro ci pagano il lavoro svolto e noi non ci opponiamo. Ora potranno fare una nuova gara a prezzi adeguatiĀ».
